复合土工膜施工方案

复合土工膜施工方案的详细资料:

 复合土工膜施工方案

  1.复合土工膜的剪裁。

为了施工方便,保证拼接质量,复合土工膜采用宽幅,减少现场拼接量。施工前根据复合土工膜幅宽、现场长度需要,先在厂内剪裁好适宜的长度,拼接成符合要求尺寸的块体卷成卷。两边预留约10cm的不复合层(即布、膜分开,称为留边)以便土工膜横向连接。

  2.清基和削坡

将渠道边坡上的草皮、树根等杂物全部清除干净,然后按设计断面进行削坡,削坡时,彻底清除一切尖角硬物,以防损伤复合土工膜。对局部较松软的坡面和亏坡断面进行处理,做到坡面平整。

  3.复合土工膜的铺设

复合土工膜从渠道上游至下游沿渠道轴线方向缓慢滚放铺设。铺开后,人工抻平找正。铺设时松紧适度,富裕度约1,以避免复合土工膜在运行中出现应力集中现象,也有利于拼接。复合土工膜与坡面应压平贴紧,清除气泡,避免架空。
  在铺设过程中,作业人员不得穿硬底皮鞋及带钉的鞋,不得在复合土工膜上进行一切可能引起土工膜损坏的施工作业。复合土工膜抻平找正后在顶部用混凝土盖板压顶,在土工膜上面铺上适当砂砾石垫层,以防风吹,且能保护复合土工膜不被强烈的阳光照射损伤。

  4.复合土工膜的拼接

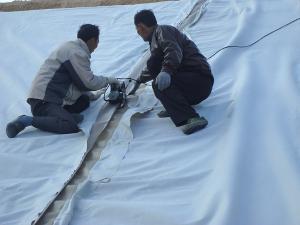

复合土工膜拼接质量的好坏是复合土工膜防渗性能成败的关键。本工程使用的是一布一膜,拼接采用热熔焊法施工,膜与膜采用TH-Ⅰ型双驱动自行式土工膜焊接机焊接,焊缝搭接宽度10cm,双缝焊接,每道宽10mm,两道焊缝间有10mm宽的空腔,布与布采用手提式封包机、涤纶线丁字形缝接。
  正式焊接前,根据施工区气候特点进行试焊,确定行走速度和焊接温度。在施工中焊接机行走速度0.8~1.2m/s,焊接温度为240~260℃,焊接质量达到设计要求。
  焊接前清除复合土工膜表面上的砂子、泥土等杂物,保证膜面干净。焊接前,在土工膜拼缝部位的底下垫一条长木板,以便焊机在平整的基面上行走,保证焊接质量。土工膜焊接检验合格后,即进行面层土工布的缝接。缝合面要求松紧适度,缝接平顺。

  5.垫层和混凝土板的铺设(浇筑)

复合土工膜的上面均匀铺设40cm砂砾石垫层,找平压实后铺设l0cm混凝土预制块(或者现浇板)。复合土工膜、垫层和混凝土预制块(或者现浇板)工序应紧密衔接,防止风吹日晒导致复合土工膜的曝晒老化。
