沥青涂层涤纶格栅300kn-30kn施工方法及要点
沥青涂层涤纶格栅300kn-30kn施工方法及要点的产品简介:
产品名称:沥青涂层涤纶格栅300kn-30kn施工方法及要点
产品价格:1元,电联面议
产品产地:德州
产品规格型号参数:
土工布一般宽度为4-6米,长度为50-100米。聚酯长丝土工布:幅宽2~6.3米,克重100~8
产品图片
沥青涂层涤纶格栅300kn-30kn施工方法及要点的详细资料:
1、为了减少填挖交界处的差异沉降,对纵横向填挖交界处的地基进行处理。
对填挖交界处挖方路床(80cm)进行超挖回填碾压,并在上路堤顶面和底面设置土工格栅,填方部分路堤除严格按照《路基填料设计图》中的技术要求处理外,其基底上下路堤压实度相应提高1,即清表处理后地基为91,下路堤为94,上路堤为9,交界面开挖不小于2米宽台阶,并设置向内2横坡。纵向填挖交界处填方一端进行强夯处理,处理范围为2倍填土高度,对挖方一端10米范围进行超挖回填夯实,并在超挖回填的顶部和底部设置土工格栅,界面两侧不小于5米,对填方部分基底采用换填80厘米8灰土垫层进行处治。
2、填挖交界处理施工方法及要点
⑴清除表土:将填方、挖方路段表层不小于30㎝种植土、草皮土、树根和含有腐圬物质的土清出,集中堆放于弃土场。
⑵测量放样:按批复的导线点、水准点恢复线路中线,钉出中、边桩,并将边桩外引至用地红线桩处加以固定,用水准仪测量并计算放出纵、横向下路堤顶、上路堤顶填挖交界线,钉桩撒线标记,边线外设桩固定。
⑶挖台阶:填前碾压前半填半挖沿路线纵向,填方段与挖方段交界沿横向用推土机或挖掘机开挖宽度不小于2m的台阶,台阶设2-4向内倾斜的横坡。
⑷填前碾压:用≥18T的振动压路机进行碾压,碾压时对交界面(包括台阶)多压两遍,压实度检测不低于91。
⑸80厘米厚8灰土垫层施工:施工要点同高路堤8灰土垫层相同。只是压实度检测不得低于94。
⑹填方路基施工:填方路基施工填料与施工方法与3掺灰路基施工相同。只是压实度检测不得低于95
⑺土工格栅铺设
①底层土工格栅铺设:路基填筑至下路堤顶后,开挖填挖交界挖方段台阶时,开挖宽度不小于7m,台阶面碾压压实度不小于91,交界面碾压成型后,人工对土工格栅铺设面进行清理干净,土工格栅以钉桩标记的交界线为轴线,纵、横向全断面铺设,铺设土工格栅应均匀、平整,不使其出现扭曲、折皱、重叠,并要注意避免过量拉伸从而避免超过其强度和变形的极限而产生破坏或撕裂、局部顶破等。
②上层土工格栅铺设:上层土工格栅铺设位置为上路堤顶面。3灰土填方路基填筑至上路堤顶后,与路床处理底标高平齐,人工整理格栅铺设面,铺设方法与底层格栅铺设相同。
③中间层土工格栅铺设:中间层土工格栅铺设于上路堤填筑层中,上路堤填筑分三层施工,下层填筑层填筑完成后,整理碾压土工格栅铺设面,其摊铺宽度伸入挖方段5m,土工格栅铺设方法底层铺设相同。

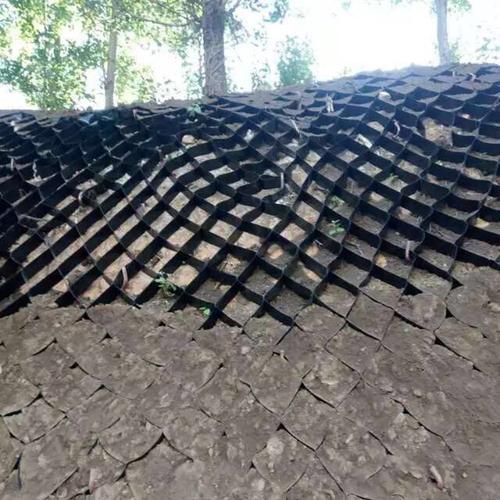

沥青涂层涤纶格栅300kn-30kn施工现场图
沥青涂层涤纶格栅300kn-30kn施工现场图
更多沥青涂层涤纶格栅300kn-30kn施工方法及要点土工材料产品的规格/型号/参数/用途/作用/检测/施工/厂家批发报价等详细信息请联系在线客服
相关产品
