软体排施工流程有哪些?
软体排施工流程
1、软体排施工方案
根据工程现场实际情况,全线软体排施工范围除圆弧段有部分滩面较低外,其余部分在落潮后基本露出水面,本工程软体排铺设方法分两种:一种是人工铺排;另一种是铺排船铺排。先进行护底软体排施工,再进行堤底软体排施工。主要施工流程为:施工准备—— 软体排进场检验——软体排铺设——砂肋灌装——验收
2、软体排施工准备
1)、本工程所需的土工织物在有资质的生产厂家专业生产加工,并按设计要求进行软体排的加工缝制。
2)、根据工程需要,本着因地制宜的原则做好开工前各项施工准备;
3)、开工前进行设备调试工作,确保设备的正常运转。
3、软体排进场检验
软体排由生产厂家加工完成后,运至工程现场,按程序先由项目部自检,合格后报监理验收,监理验收合格后,即可投入工程施工。
4、软体排的铺设、砂肋灌装
1)、人工铺排(含砂肋灌装)
1.1、铺设之前先进行清基,保证基底平整,然后将加工好的软体排布垂直于大堤轴线已设定区域铺设, 时用人工绷紧排布,使排布顺平无褶皱平铺于滩面上;

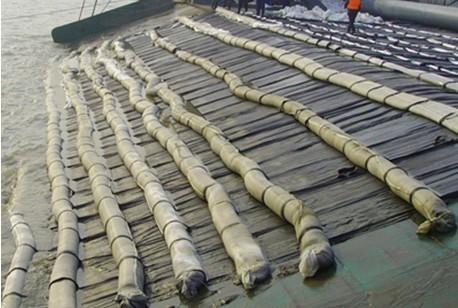

1.2、每块排布铺设完成后应立即开始砂肋灌装,砂肋灌装施工工艺为吸砂船采砂,用运砂船运至施工区域附近,然后采用泥浆泵机组进行砂肋灌装施工。充灌时要配备人力踩踏砂肋,使砂流通畅,充灌砂肋从砂肋一侧开口处充灌,保证砂肋袋充盈率在80%左右方能扎紧袋口,充分保证砂肋能满足压载,保证软体排布正常工作;
1.3、排体与排体之间搭接长度满足设计要求,确保工程质量;
1.4、排布铺设好以后要及时检查是否平整,每根砂肋是否满足充盈率,并满足设计压载,发现问题及时整改,以确保工程质量。
2)、铺排船铺排(含砂肋灌装)
2.1铺排船定位
在专用施工船舶上配有计算机一套、GPS两台,GPS定位软件一套,施工前由施工员根据设计输入有关铺排参数,操作人员根据GPS定位软件显示铺排位置,将铺排船移动到起始位置,当电脑显示偏差值和位移值在允许误差范围内时,表示施工船舶已经到达设计位置,经现场监理工程师认可后开始铺设。
2.2卷排布
用吊机将排布吊至甲板上,铺排工人将排布展开,排尾拉环和滚筒上绳缆相系,启动滚筒开关将排布自动卷入滚筒,直到排头平展在翻板前沿,关闭滚筒开关。在卷排期间,操作人员站在滚筒边,用人力绷紧排布,使滚筒上排布无皱折,平铺在甲板和翻板上的排布,用人力拉平、拉直,防止排布皱折、收缩。
2.3移船铺放(砂肋灌装)
铺排是在专用铺排船上进行的,整个软体排铺设进程沿堤身轴线方向推进。
运砂船进档后,吊机将两台泥浆泵(22kw)吊入砂船上适当位置,在船舶进档的同时,将砂肋穿好。开动高压水枪,冲水到砂船舱内,当泥浆泵周围的砂水混合后再开动泥浆泵进行砂肋充灌,充灌过程中注意控制砂浆浓度,停充前注意充清水,防止堵管。充灌时用14#铅丝将砂肋袋袖口拧在输砂管分流口上,打开分流口阀门进行充灌。充灌时辅助以人力踩踏砂肋,使砂流畅通。充灌砂肋从一头充灌,交错充灌,严禁双向对充,将砂肋充盈率控制80%左右。待充灌若干条砂肋后放下翻板至与水平面成35º, 启动滚筒控制电机,此时在翻板上的排体在砂肋自重作用下,排体沿翻板徐徐下沉,当排体入水到达泥面并有一定富余长度时缓慢移动船位,使充灌好的砂肋软体排缓慢铺放。重复以上程序,直至砂肋余排和堤身排铺设结束,移船时移船速度应与排体下水同步。
5、软体排验收
软体排施工完成后,先由项目部自检,自检合格后报监理验收,监理验收合格后,方可进行下道工序的施工。
更多软体排施工流程有哪些?土工材料产品的规格/型号/参数/用途/作用/检测/施工/厂家批发报价等详细信息请联系在线客服
相关推荐
上一篇:什么是土工织物砂肋软体排?
下一篇:HDPE排水板的施工方案有哪些?
