机织模袋布铺设与边坡养护
机织模袋布概述:
机织模袋布又称土工管道、砂浆型土工模袋。砂浆型土工模袋是由上下两层土工织物制成的大面积连续袋状材料,袋内充填水泥砂浆,凝固后形成整体混凝土板,可用作护坡。模袋上下两层之间用一定长度的尼龙绳来保持其间隔,可以控制填充时的厚度。浇注在现场用高压泵进行。砂浆注入模袋后,多余水量可从织物孔隙中排走,故而降低了水分,加快了凝固速度,使强度增高。按加工工艺可将模袋分为机织模袋和简易模袋两类。机织模袋按其有无排水点和充填后成型的形状分成有过滤点(FP型)、薄型、无过滤点(NF型)、厚型无过滤点(CX型)、铰链型(RB型)、框架型(NB型)等种类。
机织模袋铺设:
机织模袋由厂家加工好以后,运到现场进行拼缝安装,相邻两块模袋接缝处,铺设无纺土工织物,土工织物与土工模袋搭接长度为50cm。在模袋上、下缘挂袋插入钢管,扎紧灌料口,移至坡面。同时在堤顶设固定桩(钢管桩),间距为1~1.5m,在每个固定桩上挂上0.5t手动葫芦;将模袋上缘连接在0.5t手动葫芦上,并将其从上游往下游、坡上往坡下铺设,下缘同样用钢管桩固定。

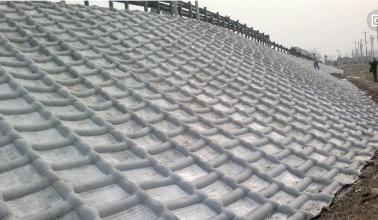

机制模袋布铺设现场
砂浆型土工模袋护坡养护 :
砂浆充灌完45分钟后进行模袋表面漏浆的冲洗。砂浆终凝后开始洒水养护,养护期间要求护坡表面处于湿润状态,养护时间为7天
模袋砂浆充灌过程中主要应注意和解决的问题 :
(1) 为防止堵塞事故,应随时检查砂浆级配和坍落度;防止出现充灌故障,要求骨料大粒径不得大于泵送管直径的1/3,填充时泵送压力,不宜小于200Kpa,泵送距离不宜超过50m;防止泵入空气,造成堵管或气爆;充灌应连续,停机时间一般不得超过20min。
(2) 泵与充灌操作人员之间应随时联系,紧密配合。为防坡底及灌料口部位出现充填厚度明显不均。应注意灌料至与灌料口齐平,停泵3~5min,待淅水后再泵入。充灌到位后及时停机;出现鼓胀时,应及时停机,查找原因并处理。
(3)模袋块体之间的通道要有专人负责踩压,以使水泥砂浆顺利通过。 (4) 随时检查坡顶钢桩是否牢固,以防充灌过程中模袋下滑
更多机织模袋布铺设与边坡养护土工材料产品的规格/型号/参数/用途/作用/检测/施工/厂家批发报价等详细信息请联系在线客服
相关推荐
下一篇:路面裂缝一网打尽——聚酯玻纤布
