土工膜铺设施工方法
发布日期:2019-05-29 22:50 作者:宏祥新材料股份有限公司 文章来源:http://www.tgclxh.net
土工膜铺设
(1)、铺设方案
渠道底部防渗土工膜铺设顺序为从下游向上游,由渠道一岸向另一岸铺设;渠道边坡防渗土工膜铺设顺序为从下游向上游,由边坡底向边坡顶铺设;土工膜的连接采用搭接法。防渗土工膜施工程序:渠底及边坡土方修整并验收合格→土工膜铺设、剪裁→对正、搭齐→搭接施工→检测→修补→复检→验收→M5水泥砂浆。

土工膜铺设施工流程图 |
(2)、施工要求
①渠底及土方边坡修整:
渠底及边坡土方修整采用人工修整方式,修整时在渠底坡脚处和边顶处设控制桩点,根据设计高程,挂线施工,修整顺序为自上而下,最后平整渠底,如有局部超挖,则利用原回填土洒水夯实,清理出的土方及时运出渠外;修整、清理工作完成后,及时报主监理验收,合格后进行下道工序。
②土工膜铺设:
土工膜铺设前的准备工作
a.检查并确认基础支持层已具备铺设土层膜的条件;
b.做下料分析,画出土工膜铺设顺序和裁剪图;
c.检查土工膜的外观质量,记录并修补已发现的机械损伤和生产创伤、孔洞、折损等缺陷;
d.每个区、块附近按设计要求的规格和数量备足保护层用料,并在各区块之间留出运输道路;
e.进行现场铺设实验,确定焊接温度、速度等施工工艺参数。
土工膜的铺设:
a.铺设顺序:渠道底部土工膜的铺设按从下游至上游,从一岸至另一按由下而上的顺序铺设,接缝排列方向要平行或垂直于最大坡度线。
b.铺设要求:铺设土工膜时,要适当放松,并避免人为的硬折和损伤;膜块间形成的结点,要为T字型,不得作为十字型;根据当地气温变化幅度和工厂产品说明预留出温度变化引起的伸缩变形量;并在铺膜过程中随时检查膜的外观有无破损、麻点及孔眼等缺陷,若有孔眼等缺陷须用同种新鲜母材修补,补疤每边要超过破损部位10~20㎝;铺设后的土工膜要自然松弛与支持层贴实,不得褶皱、悬空。

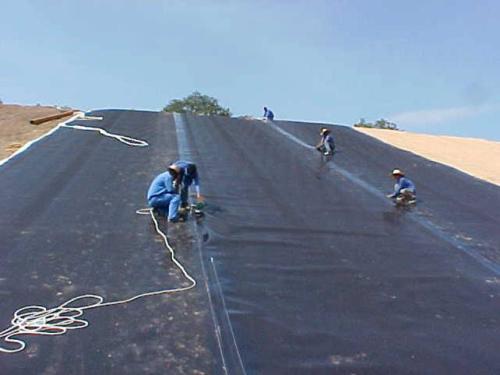

土工膜施工方法图片
(3)铺设细节,
a、作业人员不得穿硬底皮鞋及带钉的鞋,不准直接在土工膜上卸放混凝土护坡块体,不准用带尖头的钢筋作撬动工具,严禁在土工膜上敲打石料和一切可能引起土工膜损坏的施工作业;
b、在铺设期间所有土工膜均有用沙袋或软性重物压住其四角,直到保护层施工完毕,当天铺设土工膜要在当天内全部拼接完成。
c、现场搭接:设计要求接头采用搭接法,接缝宽度不小于15㎝。
d、土工膜铺及拼接完毕后,及时报监理验收,合格后立即进行土工膜保护层施工,要求土工膜铺设12小时内进行砂浆保护,否则采取措施进行临时防护,以防紫外线照射加速防渗土工膜老化。
更多土工膜铺设施工方法土工材料产品的规格/型号/参数/用途/作用/检测/施工/厂家批发报价等详细信息请联系在线客服
相关推荐
上一篇:土工膜施工工艺
下一篇:单糙面土工膜施工方案
