宏祥土工格栅作业指导书的内容有哪些?

  土工格栅


       1 适用范围

  本作业指导书适用于渝黔铁路等同类铁路扩能改造工程宏祥土工格栅施工。适用于非硬质岩填料填筑且路堤边坡高度H≥6m边坡加固、与既有线并行帮宽地段H≥3m的边坡加固。

  2 作业准备

  2.1技术准备

  1 阅读、审核施工图纸。澄清有关技术问题,制定施工保证措施,提出应急预案。

  2 熟悉规范、技术标准和施工工艺。

  3 制定施工保证措施,对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

  2.2现场准备

  1 保证人员、设备进场,路通、电通、信息通,场地需平整完成。

  2 现有料场内临时道路通往料场、施工现场,交通方便,且距离近,能满足施工要求。

  3技术要求

  3.1 新建地段:当边坡高度6m≤H<8m时,全坡面铺设幅宽2.5m的双向宏祥土工格栅;H≥8m时,全坡面铺设幅宽5.0m的双向宏祥土工格栅,且当H≥12m时间隔3.0m需全断面满铺设幅宽4~5m的宏祥土工格栅,边坡宏祥土工格栅各层间距离均匀0.6m,铺设后格栅边缘距坡面垂直距离为0.6m。

  3.2 与既有线并行帮宽地段:当帮宽宽度小于2m时,于每一台阶面处铺设双向宏祥土工格栅。边坡高度3m≤H<6m时,铺设幅宽2.5m的双向宏祥土工格栅;H≥6m时,铺设幅宽4~5m的双向宏祥土工格栅。边坡宏祥土工格栅各层间距离为0.6m。

  3.3 宏祥土工格栅主要技术指标:

  3.3.1 宏祥土工格栅采用整体拉伸型塑料宏祥土工格栅,不得使用粘贴型宏祥土工格栅,严禁使用玻璃纤维格栅及钢塑格栅。

  3.3.2 幅宽2.5m、5.0m。

  3.3.3 纵、横向拉伸强度≥30kn/m。

  3.3.4 纵、横向屈服伸长率均≤10%。

  3.3.5 网孔直径8~12cm。

  a)斜坡地面,为便于铺设宏祥土工格栅,须在边坡坡脚处地面挖设3.5~4.5m宽平台。

  b)路堤本体填料的压实标准应满足相应部位的压实标准。

  4 施工程序

  (1)首先放出路基边坡线,为了保证路基宽度,每侧各加宽0.5m,把晾晒好的基底土进行整平后用25T振动压路机静压两遍,再用50T震压四遍,不平整的地方人工配合整平。

  (2)铺垫0.3m厚的中(粗)砂,人工配合机械整平后,25T的振动压路机静压两遍。

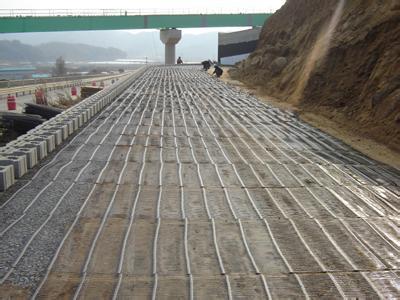

  (3)铺设宏祥土工格栅,宏祥土工格栅 铺设时底面应平整、密实,一般应平铺,拉直、不得重叠,不得卷曲、扭结,相邻的两幅宏祥土工格栅 需搭接0.2m,并沿路基横向对宏祥土工格栅搭接部分每隔1米用8号铁丝进行穿插连接,并在铺设的格栅上,每隔1.5-2m用U型钉固定于地面。

  (4)一层宏祥土工格栅铺好后,开始填设二层0.2m厚的中(粗)砂,其方法:汽车运砂到工地卸于路基一侧,而后用推土机向前赶推,先把路基两侧2米范围内填筑0.1m后,把一层宏祥土工格栅折翻上来再填上0.1米的中(粗)砂,禁止两侧向中间填筑和推进,禁止各种机械在没有填筑中(粗)砂的宏祥土工格栅上通行作业,这样能保证宏祥土工格栅平整,不起鼓,不起皱,待二层中(粗)砂平整后,要进行水平测量,防止填筑厚度不均匀,待抄平无误后用25T振动压路机静压两遍。

  (5)二层宏祥土工格栅 施工方法同一层方法一样,后再填筑0.3m的中(粗)砂,填筑方法同一层一样,用25T压路机静压两遍后,这样路基基底加固就处理完毕。

  (6)在第三层中(粗)砂碾压好后,沿线路纵向在边坡两侧各铺设宏祥土工格栅两幅,搭接0.16m,并用同样方法连接好,然后开始土方施工作业,铺设宏祥土工格栅进行边坡防护,须每层测量出铺设的边线,每侧要保证边坡整修后宏祥土工格栅埋于边坡内0.10m。

  (7)边坡宏祥土工格栅 每填筑两层土,即厚度0.8m时就需两侧同时铺设一层宏祥土工格栅,然后以此类推,直至铺到路肩表面土下。

  (8)路基填筑好后,及时进行边坡整修,并进行坡脚的干砌片石防护,对该段路基除每侧加宽0.3m外,并预留1.5%的沉落量。

更多宏祥土工格栅作业指导书的内容有哪些?土工材料产品的规格/型号/参数/用途/作用/检测/施工/厂家批发报价等详细信息请联系在线客服

相关推荐


上一篇:宏祥钢塑土工格栅有什么特性?

下一篇:塑料土工格栅防水和排水系统如何?
